廣泛協調多方齊心協力 精心組織工程大干快上
發布日期:2013-08-22 瀏覽次數:2527
宿州中辰項目于2013年7月2日在政府相關部門配合下進場清障、放線,7月6日開工,13#樓4層商業8月22日結構封頂,結構工期47天;1#樓34層住宅樁基、土方、褥墊層、砼墊層、樁檢已完成,目前進行底板扎筋和支模,預計8月26日完成底板,9月21日完成2層地下室,整個2層地下室及樁基工期預計75天;7#樓34層住宅目前樁基已完成,并完成部分土方,等總包放線后即正式挖運土方。本工程邊設計、邊施工、邊報建,困難較多,但在集團公司相關部門的大力支持下,經過項目公司的精心組織,工程進展順利:
一、邊報建邊協調質監部門完成13#樓基槽驗收及墊層、柱基砼澆筑,確保13#樓順利施工;

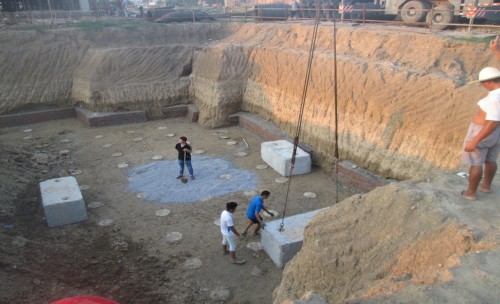

柱基完成,砼成形較好,但有脹模現象,經施工方同意后按合同處以罰款
基礎梁施工
二、采用電子版圖紙招標、審圖,采用電子版圖紙施工,盡最大可能給進場樁基單位提供正常的施工作業條件,確保工程順利進行,減少合同糾紛;
三、克服連續2周的雷雨天氣影響,在樁基砼養護期內完成土方、截樁;
截樁后二次清樁
四、充分利用砼養護期,精心組織樁檢,狠抓工作落實,在具備樁檢條件時,即安排樁檢單位入場,10天工期的樁檢僅占關鍵工期1-2天;
五、提前做好質監部門的協調工作,樁檢的同時安排褥墊層、砼墊層的分段施工;
六、基坑開挖采用退臺加自然放坡,局部采用磚護壁以確保安全,并提前做好相關部門協調工作,避免采取深基坑支護及方案專審,為項目節約成本。
